Uzbrojenie działki to wydatek, który często zmienia opłacalność całej inwestycji jeszcze przed rozpoczęciem budowy. W praktyce koszty uzbrojenia działki zależą przede wszystkim od tego, jak daleko są sieci, jakie media trzeba doprowadzić i czy po drodze pojawia się pas drogowy, trudny grunt albo konieczność dodatkowych uzgodnień. Poniżej rozkładam temat na czynniki pierwsze: od realnych widełek cenowych po decyzje, które naprawdę pomagają nie przepłacić.
Największy wpływ na budżet mają odległość od sieci i roboty dodatkowe, nie sam „papier”
- Prąd zwykle da się zamknąć w kilku tysiącach złotych, ale dłuższe przyłącze i większa moc szybko podnoszą rachunek.
- Woda i kanalizacja są najtańsze przy krótkim podejściu do sieci, a najdroższe przy przejściu przez drogę lub trudnym terenie.
- Jeśli nie ma kanalizacji, trzeba doliczyć szambo albo przydomową oczyszczalnię, a przy braku wodociągu również studnię.
- W budżecie warto od razu zostawić 15-20% rezerwy na odtworzenie nawierzchni, projekt, geodetę i nieprzewidziane poprawki.
- Na działce „tańszej na wejściu” oszczędność często znika po zsumowaniu przyłączy i robót ziemnych.
Od czego zależą koszty uzbrojenia działki

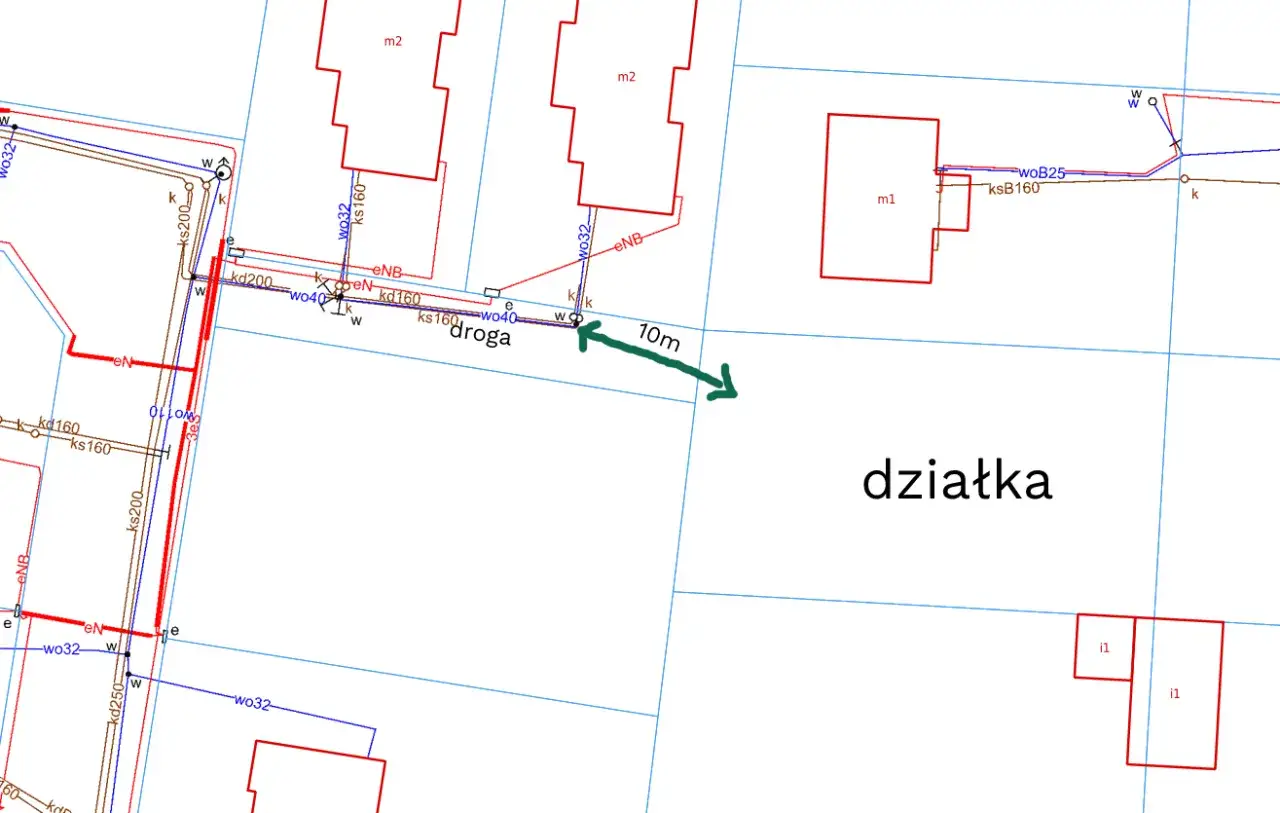

Najkrótsza odpowiedź brzmi: od tego, jak dużo infrastruktury już jest w pobliżu i ile trzeba zrobić po drodze, żeby do niej dojść. Sama odległość od sieci to dopiero początek. Dla inwestora dużo ważniejsze okazują się później szczegóły techniczne: czy przyłącze idzie w linii prostej, czy trzeba przekraczać drogę, czy trzeba odtwarzać kostkę albo asfalt i czy grunt pozwala na szybkie roboty bez dodatkowych zabezpieczeń.
Z mojego doświadczenia właśnie te „drobne” elementy robią największą różnicę w budżecie. Działka oddalona od sieci o 20 metrów i działka oddalona o 120 metrów mogą wyglądać podobnie na mapie, ale kosztowo to często dwa zupełnie różne scenariusze.
| Czynnik | Co podnosi koszt | Dlaczego ma znaczenie |
|---|---|---|
| Odległość od sieci | Dłuższy odcinek przyłącza i więcej robót ziemnych | Każdy dodatkowy metr to nie tylko materiał, ale też kopanie, zasypanie i odtworzenie terenu |
| Rodzaj nawierzchni | Przejście przez asfalt, kostkę lub utwardzony podjazd | Trzeba doliczyć rozbiórkę i odtworzenie nawierzchni |
| Stan gruntu | Wysoka woda gruntowa, glina, skarpa, kamienie | Roboty są wolniejsze i częściej wymagają dodatkowych zabezpieczeń |
| Układ działki | Wąska parcela, brak dojazdu dla sprzętu, kolizje z istniejącą infrastrukturą | Wykonawca musi pracować ostrożniej, a to zwykle oznacza wyższą cenę |
| Formalności | Projekt, uzgodnienia, zgody właścicieli terenu, zajęcie pasa drogowego | Same opłaty bywają niewielkie, ale bez nich prace stoją w miejscu |
Właśnie dlatego w następnym kroku rozbijam budżet na konkretne media, bo sama odległość od sieci nie mówi jeszcze wszystkiego.

Jakie media trzeba doprowadzić i które kosztują najwięcej
W typowej działce budowlanej największe znaczenie mają prąd, woda, kanalizacja i czasem gaz. Telekomunikacja zwykle nie obciąża budżetu tak mocno, więc traktuję ją jako dodatek, a nie główny koszt inwestycji. Największe różnice między działkami pojawiają się przy przyłączach energetycznych i kanalizacyjnych, bo tam bardzo szybko wchodzi długość odcinka, teren i konieczność odtworzenia nawierzchni.
| Media | Orientacyjny koszt | Co warto wiedzieć |
|---|---|---|
| Prąd | Najczęściej ok. 2 000-6 000 zł przy prostym wariancie | W taryfie TAURON Dystrybucja opłata zależy od mocy, rodzaju przyłącza i długości; dla niskiego napięcia stawka wynosi 34,40 zł/kW dla przyłącza napowietrznego i 71,49 zł/kW dla kablowego, a po przekroczeniu 200 m dochodzi 31,36 zł lub 42,46 zł za metr. |
| Woda | Około 3 000-8 000 zł, zależnie od długości i robót towarzyszących | We Wrocławiu MPWiK wydaje warunki i uzgadnia dokumentację bez odrębnego wynagrodzenia, a budowa przyłącza do 15 m kosztuje 3 477 zł brutto; każdy kolejny metr to 100 zł netto. |
| Kanalizacja | Najczęściej 4 000-12 000 zł, ale przy trudnych warunkach znacznie więcej | To media, które najłatwiej „wybuchają” kosztowo, gdy trzeba pracować w pasie drogowym albo odtwarzać nawierzchnię po robotach. |
| Gaz | Przeważnie kilka tysięcy złotych; przy 15 m przyłącza orientacyjnie ok. 6 700-7 850 zł | Na koszt składa się opłata taryfowa i wykonanie instalacji na nieruchomości, więc finalna cena bywa wyższa od samej opłaty operatora. |
| Telekomunikacja | Zwykle kilkaset do około 1 500 zł | Rzadko jest decyzją budżetową numer jeden, ale warto ją zaplanować równolegle z resztą prac. |
Najczęściej największy skok kosztów robi kanalizacja, jeśli sieć jest daleko, oraz prąd, jeśli przyłącze ma być długie albo mocniejsze niż standardowe. Gdy sieci nie ma w zasięgu kilku czy kilkunastu metrów, rachunek szybko się zmienia, dlatego warto od razu sprawdzić warianty zastępcze.
Gdy sieci nie ma pod ręką
Brak wodociągu albo kanalizacji nie musi od razu przekreślać działki, ale trzeba wtedy myśleć szerzej niż o samych przyłączach. W wielu przypadkach własna studnia, szambo albo przydomowa oczyszczalnia stają się po prostu bardziej racjonalne niż ciągnięcie mediów na dużą odległość. To nie jest rozwiązanie dla każdego gruntu i każdej lokalizacji, ale bywa jedynym rozsądnym wyjściem, gdy sieć kończy się zbyt daleko.
| Rozwiązanie | Orientacyjny koszt startu | Zaleta | Ograniczenie |
|---|---|---|---|
| Studnia głębinowa | Najczęściej 12 000-25 000 zł, a przy trudnym gruncie więcej | Uniezależnia od wodociągu i może obniżyć rachunki za wodę | Wymaga odpowiednich warunków wodonośnych, badań i dobrania pompy |
| Szambo | Około 4 500-10 000 zł w prostych przypadkach | Najniższy próg wejścia tam, gdzie nie ma kanalizacji | Stałe koszty wywozu nieczystości i większa uciążliwość eksploatacyjna |
| Przydomowa oczyszczalnia | Zwykle 10 000-30 000 zł | Niższe koszty użytkowania i rzadsza obsługa niż przy szambie | Trzeba mieć miejsce, odpowiedni grunt i sensowny układ działki |
Tu najważniejszy jest realizm. Studnia na glinie, oczyszczalnia na bardzo małej działce albo szambo planowane „na chwilę” potrafią szybko stracić sens. Jeśli nie ma wodociągu i kanalizacji, liczę nie tylko koszt budowy, ale też późniejszą eksploatację, bo to ona najczęściej przesądza o opłacalności.
Nawet przy dobrym wyborze technologii budżet potrafią wywindować roboty dodatkowe, dlatego warto je wyłapać wcześniej.
Co najczęściej podbija koszt i gdzie inwestorzy przepłacają
Najwięcej pieniędzy ucieka tam, gdzie na początku wszystko wygląda „prawie gotowe”. W ogłoszeniu widać media w ulicy, ale nie widać kosztu przejścia przez drogę, zgody zarządcy terenu, odtworzenia kostki ani tego, że wykonawca musi wrócić na działkę dwa razy, bo jeden etap technicznie nie może się zgrać z drugim.
Ja zwracam uwagę przede wszystkim na pięć rzeczy:
- zajęcie pasa drogowego i opłaty za roboty w chodniku lub jezdni,
- odtworzenie asfaltu, kostki, ogrodzenia lub podjazdu po wykonaniu przyłącza,
- dodatkowe metry przyłącza, które w kosztorysie potrafią wyglądać niepozornie,
- projekt i uzgodnienia, które bywają tańsze niż roboty, ale i tak trzeba je uwzględnić,
- geodetę, inwentaryzację powykonawczą i drobne poprawki po stronie wykonawcy.
W praktyce to właśnie z takich elementów robi się różnica między spokojnym budżetem a inwestycją, która nagle drożeje o kilka lub kilkanaście tysięcy złotych. Dobra wiadomość jest taka, że większość tych kosztów da się przewidzieć, jeśli przed zakupem działki zadasz kilka właściwych pytań.
To właśnie z takich drobiazgów robi się realny koszt całej inwestycji, więc przed zakupem działki wolę policzyć je od razu.
Jak policzyć budżet przed zakupem działki
W praktyce zawsze liczę uzbrojenie w trzech warstwach: opłata operatora, roboty po stronie wykonawcy i rezerwa na niespodzianki. Tylko wtedy widzę, czy działka rzeczywiście jest okazją. Sama niska cena gruntu nic nie znaczy, jeśli później trzeba dokładać do przyłączy, przepięć, odwiertów i zajęcia pasa drogowego.
- Sprawdzam, gdzie dokładnie biegną sieci i jaka jest odległość od granicy działki.
- Proszę o warunki przyłączenia dla prądu, wody, kanalizacji i gazu, jeśli w ogóle mają sens.
- Doliczam projekt, uzgodnienia, geodetę, wykop, odtworzenie nawierzchni i ewentualne opłaty za teren obcy.
- Porównuję koszt przyłączenia z kosztem rozwiązania alternatywnego, na przykład studni albo oczyszczalni.
- Na końcu dodaję 15-20% rezerwy, bo przy mediach rzadko wszystko idzie dokładnie według pierwszego kosztorysu.
We Wrocławiu bardzo praktyczne jest to, że MPWiK wydaje warunki i uzgadnia dokumentację przyłączeniową bez odrębnego wynagrodzenia, ale jeśli przyłącze wchodzi w pas drogowy, pojawiają się już osobne zgody i opłaty za roboty w terenie. To dobry przykład, że „darmowe formalności” nie oznaczają jeszcze taniej inwestycji.
Jeśli sprzedawca mówi tylko, że „media są w ulicy”, proszę o potwierdzenie, czy chodzi o sieć przy granicy działki, czy o kilka dziesiątek metrów dalej. Ta różnica najczęściej decyduje o tym, czy budżet domyka się bez nerwów.Dopiero wtedy da się rozsądnie ocenić, czy działka jest faktycznie gotowa do budowy, czy tylko wygląda na taką w ogłoszeniu.
Na co patrzę, zanim uznam działkę za naprawdę gotową do budowy
Najbezpieczniej traktować uzbrojenie jako osobny etap inwestycji, a nie dodatek do ceny gruntu. Jeśli działka jest atrakcyjna, ale prąd, woda albo kanalizacja są oddalone, to jej „okazja” może zniknąć po pierwszym kosztorysie. Dlatego przed zakupem zawsze pytam o odległość od sieci, realny termin przyłączenia, potrzebę wejścia w pas drogowy i to, czy inwestor nie będzie musiał od razu sięgać po rozwiązania zastępcze.
Jeżeli te cztery rzeczy są jasne, budżet staje się przewidywalny. Jeżeli nie, lepiej założyć wyższy koszt i sprawdzić działkę drugi raz, niż później ratować projekt już po podpisaniu umowy. To właśnie na tym etapie najłatwiej odróżnić grunt naprawdę przygotowany pod dom od takiego, który tylko dobrze wygląda w opisie.
