Przy budowie domu albo zakupie lokalu łatwo skupić się na cenie, działce i układzie pomieszczeń, a pominąć dokument, który później wpływa na formalności i koszty użytkowania. Świadectwo energetyczne pokazuje, ile energii budynek potrzebuje do ogrzewania, wentylacji, przygotowania ciepłej wody, a czasem chłodzenia, więc w praktyce pomaga ocenić nie tylko zgodność z przepisami, ale też przyszły komfort i rachunki. Poniżej rozkładam temat na części: co naprawdę mówi ten dokument, kiedy jest obowiązkowy, jak wygląda przy nowym domu i które decyzje na działce najmocniej wpływają na wynik.
Najważniejsze informacje w skrócie
- Dokument jest potrzebny przy sprzedaży i najmie, a przy nowym domu także przed zakończeniem budowy lub pozwoleniem na użytkowanie.
- Najważniejsze wskaźniki to EU, EK i EP, ale przy ocenie budynku nie warto patrzeć tylko na jeden parametr.
- Ważność wynosi 10 lat, chyba że po remoncie zmieni się charakterystyka energetyczna budynku.
- Wyjątki dotyczą m.in. budynków zabytkowych, miejsc kultu, obiektów poniżej 50 m2 i domów do 70 m2 budowanych na własne potrzeby.
- Cena zwykle zależy od metrażu, dokumentacji technicznej, złożoności instalacji i terminu wykonania.
Co ten dokument naprawdę pokazuje
Nie traktuję tego dokumentu jak urzędowej ciekawostki. To jest praktyczny skrót informacji o tym, jak bardzo budynek będzie „ciągnął” energię w użytkowaniu. W codziennym odbiorze najważniejsze są trzy wskaźniki: EU, EK i EP. Pierwszy mówi o zapotrzebowaniu na energię użytkową, drugi o energii końcowej, a trzeci o nieodnawialnej energii pierwotnej, czyli o parametrach, które najczęściej przesądzają o ocenie energetycznej całego budynku.
| Wskaźnik | Co oznacza | Jak czytać go w praktyce |
|---|---|---|
| EU | Ile energii budynek potrzebuje do utrzymania komfortu cieplnego i podstawowego użytkowania. | Pokazuje jakość samej obudowy budynku, czyli m.in. izolację, szczelność i bryłę. |
| EK | Ile energii finalnie trzeba dostarczyć z systemu grzewczego i instalacji. | Uwzględnia sprawność instalacji, więc dobrze pokazuje różnicę między projektem a realnym zużyciem. |
| EP | Roczne zapotrzebowanie na nieodnawialną energię pierwotną. | To parametr, na który patrzy się szczególnie przy zgodności z wymaganiami technicznymi i porównywaniu budynków. |
W praktyce lubię patrzeć na to tak: EU pokazuje potencjał budynku, EK pokazuje koszt działania instalacji, a EP spina całość z perspektywy przepisów. Dlatego dwa domy mogą wyglądać podobnie, a mieć zupełnie inny wynik, jeśli jeden ma lepszą izolację, mniej mostków cieplnych i rozsądniej dobrane źródło ciepła. To też powód, dla którego ten dokument warto czytać razem z projektem, a nie dopiero po odbiorze.
Różnicę między tym dokumentem a audytem energetycznym warto zapamiętać od razu: audyt służy planowaniu modernizacji, a charakterystyka energetyczna ma dać porównywalny obraz budynku już istniejącego albo projektowanego. Skoro to wyjaśnione, przechodzę do najważniejszej praktycznej kwestii: kiedy w ogóle trzeba go mieć, a kiedy prawo pozwala go pominąć.
Kiedy trzeba go mieć, a kiedy można go pominąć
Tu nie ma miejsca na zgadywanie. Zasada jest dość prosta: jeśli sprzedajesz albo wynajmujesz budynek lub lokal, dokument jest potrzebny. Ministerstwo Rozwoju i Technologii wskazuje też, że przy nowym budynku inwestor dołącza go do zawiadomienia o zakończeniu budowy albo do wniosku o pozwolenie na użytkowanie. Wyjątkiem są sytuacje, w których przepisy wyraźnie zwalniają z tego obowiązku.
| Sytuacja | Czy dokument jest potrzebny | Co warto zapamiętać |
|---|---|---|
| Sprzedaż mieszkania, domu lub lokalu | Tak | Dokument przekazuje się nabywcy, a fakt ten odnotowuje się w akcie notarialnym. |
| Najem mieszkania, domu lub lokalu | Tak | Najemca powinien dostać świadectwo albo jego kopię przed podpisaniem umowy. |
| Nowy dom przy zakończeniu budowy | Tak | Obowiązek dotyczy większości nowych budynków, zanim trafią do użytkowania. |
| Dom jednorodzinny do 70 m2 budowany na własne potrzeby | Nie przy odbiorze, tak przy sprzedaży lub najmie | To ważny wyjątek, ale nie oznacza zwolnienia na późniejszym etapie obrotu. |
| Budynek używany wyłącznie na własny użytek | Zwykle nie | Jeśli nie planujesz sprzedaży ani najmu, nie musisz wyrabiać dokumentu „na zapas”. |
| Budynek zabytkowy, miejsce kultu, obiekt poniżej 50 m2 | Nie | To jedne z ustawowych wyłączeń, ale trzeba sprawdzić, czy faktycznie mieszczą się w definicji wyjątku. |
W skrócie: jeśli nieruchomość ma wejść do obrotu albo ma zostać oddana do użytkowania w standardowym trybie, lepiej przyjąć, że dokument będzie potrzebny. Brak przekazania przy sprzedaży potrafi wrócić przy notariuszu, a przy najmie może po prostu skomplikować transakcję. To prowadzi do kolejnego kroku: jak wygląda cała procedura przy nowym domu i co trzeba mieć pod ręką.
Jak wygląda procedura przy nowym domu
Przy nowym budynku najważniejsze jest to, że dokument nie powstaje w oderwaniu od projektu. GUNB przypomina, że w procesie odbioru liczy się zgodność tego, co zaprojektowano, z tym, co faktycznie wykonano, bo nawet pozornie drobne zmiany mogą wpłynąć na końcowy wynik energetyczny. Jeśli w trakcie budowy zmieniłeś okna, grubość ocieplenia, wentylację albo źródło ciepła, nie zakładaj, że wynik z projektu nadal będzie aktualny.
W praktyce dobrze przygotowana procedura wygląda tak:
- Zbierasz projekt techniczny albo wykonujesz inwentaryzację techniczno-budowlaną, jeśli dokumentacja jest niepełna.
- Przekazujesz dane o przegrodach, izolacji, stolarce okiennej i drzwiowej, ogrzewaniu, ciepłej wodzie oraz wentylacji.
- Jeśli masz instalacje odnawialne, podajesz też ich parametry, bo one potrafią wyraźnie poprawić bilans.
- Osoba uprawniona sporządza dokument i nadaje mu numer w centralnym rejestrze.
- Gotowy dokument dołączasz do zawiadomienia o zakończeniu budowy albo do wniosku o pozwolenie na użytkowanie.
Żeby cały proces poszedł sprawnie, zwykle przydają się: rysunki architektoniczne, zestawienie przegród, dane o oknach i drzwiach, informacje o źródle ciepła, wentylacji i ewentualnej fotowoltaice. Im pełniejszy materiał dostarczysz, tym mniejsze ryzyko korekt i tym szybciej wszystko zamkniesz. A jeśli dom dopiero powstaje, warto spojrzeć jeszcze wcześniej, na samą działkę i projekt, bo tam często rozstrzyga się więcej, niż inwestorzy zakładają na starcie.

Na działce i w projekcie wynik zaczyna się dużo wcześniej

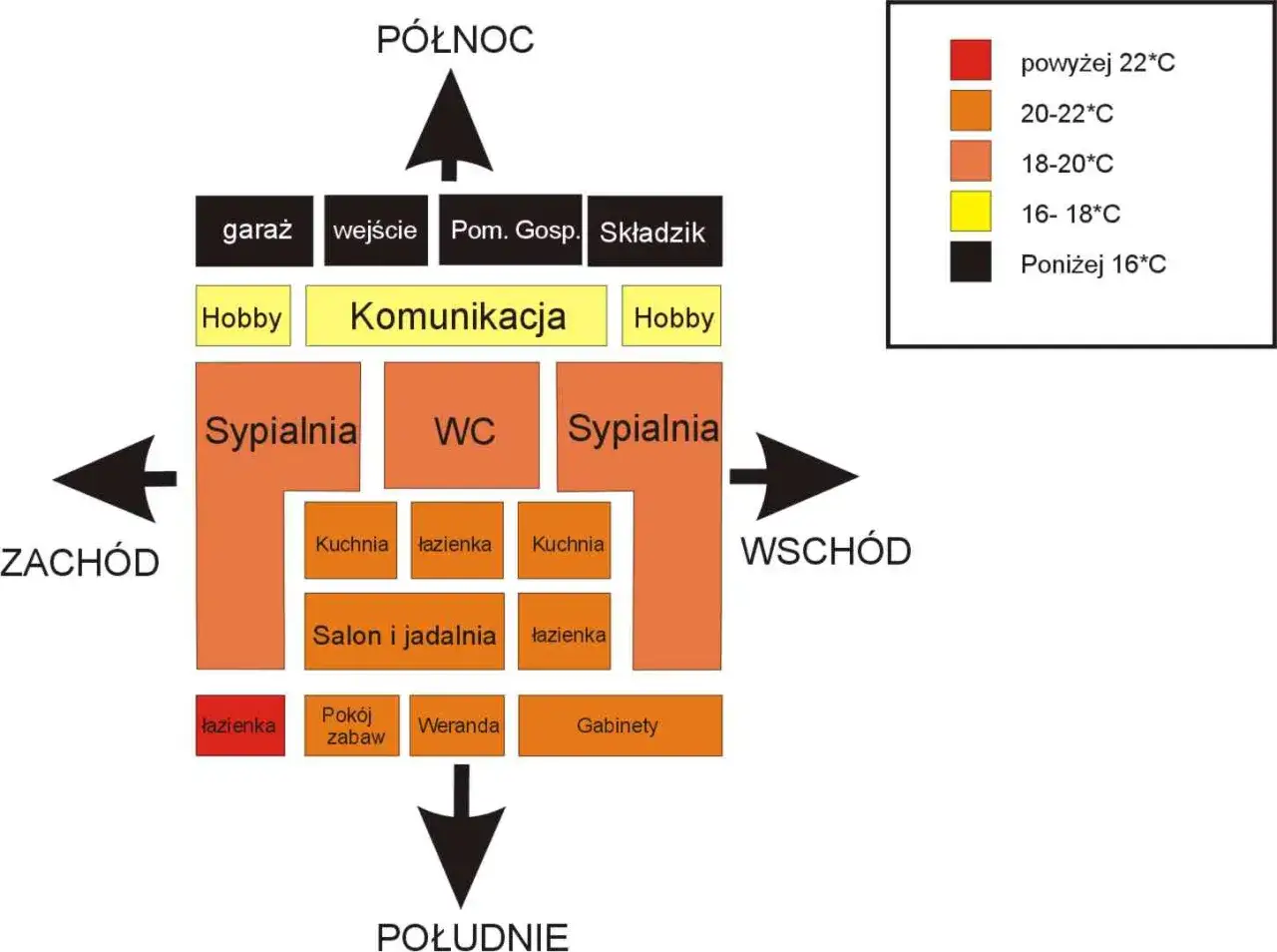

To właśnie tu najczęściej widać różnicę między domem „ładnym na wizualizacji” a domem rozsądnym energetycznie. Na końcowy wynik wpływa nie tylko izolacja, ale też to, jak ustawisz budynek względem stron świata, jak bardzo będzie rozczłonkowany i czy działka nie wymusi kosztownych kompromisów. Jeśli kupujesz grunt pod dom, nie patrz wyłącznie na cenę i dostęp do mediów. Równie ważne są: nasłonecznienie, zacienienie, linia zabudowy, sąsiedztwo i możliwość sensownego rozplanowania strefy dziennej.
| Decyzja na etapie działki lub projektu | Wpływ na wynik energetyczny | Dlaczego to ma znaczenie |
|---|---|---|
| Zwarta bryła bez zbędnych wykuszy i załamań | Zmniejsza straty ciepła | Mniej przegród zewnętrznych to zwykle łatwiejsza droga do lepszego wyniku. |
| Salon i duże przeszklenia od strony południowej lub południowo-zachodniej | Pomaga wykorzystać zyski słoneczne | To działa, ale tylko wtedy, gdy przewidzisz też osłony przed przegrzewaniem latem. |
| Silne zacienienie przez sąsiednie budynki albo drzewa | Może pogorszyć bilans | Mniej słońca zimą oznacza większą potrzebę dogrzewania. |
| Źródło ciepła dobrane do budynku i działki | Wpływa na EP i EK | Pompa ciepła, sieć ciepłownicza czy gaz dają inny wynik i inny komfort obsługi. |
| Wentylacja mechaniczna z odzyskiem ciepła | Obniża zapotrzebowanie na ogrzewanie | W nowych domach to często jedno z najbardziej opłacalnych rozwiązań dla bilansu energetycznego. |
| Fotowoltaika lub inne OZE | Może poprawić wskaźnik EP | Nie zawsze obniża rachunki tak mocno, jak oczekuje inwestor, ale w certyfikacie zwykle pomaga. |
Jeśli mam wskazać jedną rzecz, która najczęściej robi największą różnicę, to jest nią prosty, dobrze ustawiony dom na sensownej działce. Lepiej mieć rozsądnie zaprojektowaną bryłę niż efektowny projekt z wieloma załamaniami, które później trzeba ratować większą mocą instalacji. W praktyce to właśnie działka i projekt decydują, czy certyfikat będzie tylko formalnością, czy stanie się sygnałem, że budynek wymagałby lepszych decyzji już na starcie. Skoro wpływ na wynik bywa tak duży, naturalnie pojawia się pytanie o koszt przygotowania dokumentu.
Ile kosztuje dokument i od czego zależy cena
Na rynku ceny są zróżnicowane, ale w praktyce najczęściej widzę dwa podstawowe przedziały: około 200-500 zł za mieszkanie i około 400-900 zł za dom jednorodzinny. Przy większych, nietypowych albo słabiej udokumentowanych obiektach wycena zwykle idzie w górę i bywa ustalana indywidualnie. Jeśli ktoś proponuje cenę wyraźnie niższą od rynkowej, traktuję to ostrożnie, bo oszczędność szybko znika, gdy dokument trzeba poprawiać.
| Rodzaj nieruchomości | Najczęstszy przedział ceny | Typowy czas realizacji |
|---|---|---|
| Mieszkanie lub lokal w prostym układzie | 200-500 zł | 1-2 dni robocze |
| Dom jednorodzinny | 400-900 zł | 2-3 dni robocze |
| Budynek większy, wielorodzinny lub nietypowy | Wycena indywidualna | Zależnie od złożoności i kompletności dokumentacji |
Najmocniej na cenę wpływają: powierzchnia, liczba kondygnacji, złożoność instalacji, dostępność projektu, pilność terminu i to, czy wykonawca musi robić dokładniejszą inwentaryzację na miejscu. W praktyce koszt rośnie również wtedy, gdy budynek był zmieniany po projekcie i trzeba odtworzyć stan faktyczny. Sama ważność dokumentu wynosi 10 lat, ale jeśli po drodze zrobisz termomodernizację, wymienisz okna albo źródło ciepła, wcześniejszy wynik może przestać być aktualny dużo szybciej.
Najlepiej działa tu prosta zasada: im mniej improwizacji na budowie, tym mniej dopłat na finiszu. I właśnie dlatego ostatni krok przed odbiorem albo sprzedażą warto poświęcić na kontrolę zgodności dokumentacji z rzeczywistością.
Co sprawdzić przed odbiorem, żeby nie robić wszystkiego dwa razy
Na koniec zostawiam sobie krótki, praktyczny filtr. Jeśli budynek ma trafić do użytkowania, sprzedaży albo najmu, sprawdzam zawsze kilka rzeczy naraz: czy dokument ma numer z rejestru, czy dane adresowe i powierzchnia zgadzają się ze stanem faktycznym, czy nie było zmian w trakcie robót oraz czy wszystko, co wpływa na energetykę, zostało policzone na podstawie aktualnego wykonania. To naprawdę oszczędza czasu.
- Porównaj projekt z tym, co stoi na budowie, zwłaszcza w zakresie ocieplenia, okien, dachu i źródła ciepła.
- Sprawdź, czy wykonawca miał komplet danych, a nie tylko przybliżone informacje „z pamięci”.
- Upewnij się, że dokument trafi do właściwej transakcji lub do właściwego zgłoszenia odbiorowego.
- Jeśli po kilku latach robisz większy remont, nie zakładaj automatycznie, że wcześniejszy wynik nadal jest ważny.
W budownictwie najbardziej opłaca się myśleć o takich dokumentach jak o teście jakości projektu, a nie jak o przeszkodzie administracyjnej. Gdy działka, bryła i instalacje są dobrze przemyślane, formalności przy odbiorze zwykle przebiegają spokojniej, a budynek jest łatwiejszy do sprzedaży lub wynajmu. Jeśli więc jesteś jeszcze przed budową, traktuj charakterystykę energetyczną jako narzędzie do podejmowania lepszych decyzji, a nie tylko jako papier potrzebny na końcu.
