Formalności przed budową domu - Dlaczego projekt to nie wszystko?

Tymon Krajewski.

2 kwietnia 2026

Plan budowy domu: od czego zacząć budowę domu formalności. Schemat przedstawia etapy budowy domu, od koncepcji po pozwolenie na użytkowanie, wraz z niezbędnymi dokumentami.

Budowa domu nie zaczyna się od koparki, tylko od sprawdzenia, czy działka i dokumenty dają bezpieczny start. W praktyce liczy się kolejność: najpierw plan miejscowy albo warunki zabudowy, potem projekt, a dopiero później zgłoszenie lub pozwolenie. Poniżej rozpisuję cały proces tak, żeby dało się go przejść bez błądzenia po urzędach i bez kosztownych poprawek.

Najpierw działka i plan, potem projekt, a na końcu wniosek do urzędu

  • Najwięcej problemów powoduje zakup działki bez sprawdzenia planu miejscowego, warunków zabudowy i dostępu do drogi publicznej.
  • Przy domu jednorodzinnym najczęściej wybiera się pozwolenie na budowę albo zgłoszenie z projektem; uproszczona ścieżka dotyczy tylko wybranych inwestycji.
  • Warto wcześniej mieć mapę do celów projektowych, projekt budowlany, oświadczenie o prawie do dysponowania nieruchomością i ewentualne uzgodnienia.
  • Po złożeniu dokumentów urząd może wezwać do uzupełnień, więc kompletność akt ma realny wpływ na termin startu.
  • Przed wejściem ekipy na plac trzeba jeszcze zadbać o kierownika budowy, dziennik budowy i zawiadomienie nadzoru.

Sprawdzenie działki to pierwszy filtr, bez którego łatwo utknąć

Ja zawsze zaczynam od działki, bo to ona wyznacza granice całej inwestycji. Jeśli grunt nie ma dostępu do drogi publicznej, ma niekorzystne zapisy w planie miejscowym albo wymaga dodatkowych uzgodnień, projekt i tak trzeba będzie dopasować do ograniczeń. W 2026 roku ten etap jest jeszcze ważniejszy, bo przy zmianach w planowaniu przestrzennym lepiej niczego nie zakładać „na słowo”.

  • Plan miejscowy albo warunki zabudowy - bez tego nie wiesz, czy dom w ogóle może powstać, jaką może mieć wysokość, dach i linię zabudowy.
  • Księga wieczysta - sprawdzam własność, współwłasność, służebności i hipoteki; to chroni przed niespodzianką po podpisaniu umowy.
  • Dostęp do drogi publicznej - formalnie i praktycznie, bo brak dojazdu potrafi zatrzymać inwestycję na długo.
  • Status gruntu - działka rolna, leśna albo objęta ochroną konserwatorską zwykle wymaga dodatkowych kroków.
  • Media i teren - prąd, woda, kanalizacja, gaz oraz ukształtowanie terenu wpływają na koszt i na projekt.

Jeśli działka leży na obrzeżach miasta albo w gminie podmiejskiej, te punkty mają jeszcze większe znaczenie, bo tam najczęściej wychodzą na jaw ograniczenia planistyczne i komunikacyjne. Kiedy to mam sprawdzone, mogę przejść do wyboru ścieżki formalnej.

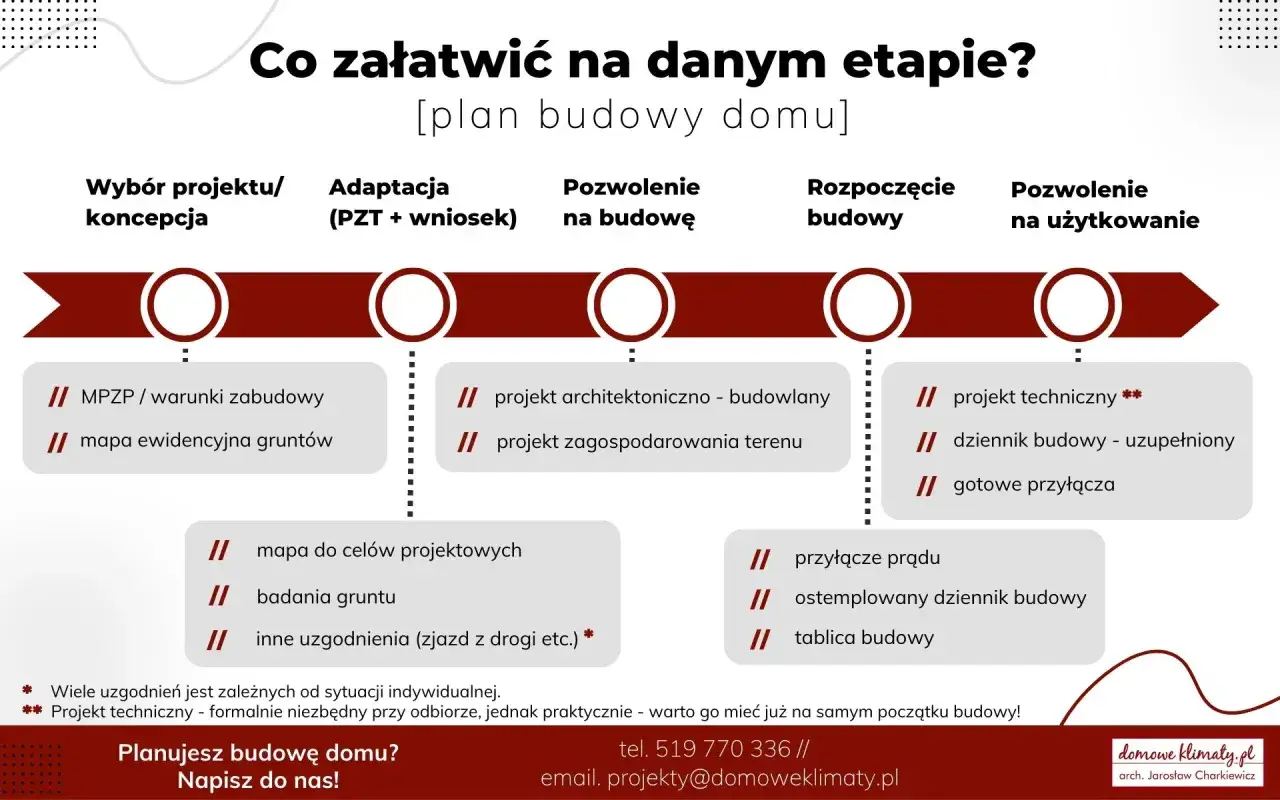

Formalności od czego zacząć budowę domu? Schemat etapów: wybór projektu, adaptacja, pozwolenie na budowę, rozpoczęcie budowy, pozwolenie na użytkowanie.

Jaką ścieżkę formalną wybrać przy domu jednorodzinnym

Co do zasady budowę domu prowadzi się na podstawie pozwolenia na budowę, ale w wielu przypadkach prawo dopuszcza prostsze zgłoszenie z projektem. Jest jeszcze wariant uproszczony dla małego domu do 70 m², przeznaczonego na własne potrzeby mieszkaniowe. Wybór nie jest kosmetyczny, bo od niego zależą czas, zestaw dokumentów i moment, w którym realnie można wejść na plac budowy.
Ścieżka Kiedy ma sens Co daje Najważniejsza różnica
Pozwolenie na budowę Gdy projekt jest standardowy albo bardziej złożony, a inwestor chce pełnej decyzji administracyjnej. Jasne rozstrzygnięcie urzędu i większą przewidywalność przy nietypowych działkach. Na decyzję urząd ma ustawowo do 65 dni, a budowę zaczyna się dopiero po jej ostateczności.
Zgłoszenie z projektem Gdy dom spełnia warunki ustawowe i jego obszar oddziaływania mieści się na działce. Szybsze uruchomienie inwestycji, bez klasycznej decyzji o pozwoleniu. Jeśli organ nie wniesie sprzeciwu w 21 dni, można ruszać dalej.
Uproszczone zgłoszenie domu do 70 m² Gdy budujesz wolno stojący, maksymalnie dwukondygnacyjny dom na własne potrzeby. Najmniej formalności i najszybszy start. Po doręczeniu zgłoszenia i zawiadomieniu nadzoru budowlanego można ruszyć bez czekania na standardowy tryb decyzji.

Od strony opłat urzędowych budownictwo mieszkaniowe jest zwykle zwolnione z opłaty skarbowej za samo pozwolenie, a jeśli działa za ciebie pełnomocnik, dochodzi 17 zł za pełnomocnictwo. W praktyce nie szukałbym na siłę uproszczeń, jeśli działka albo projekt są nietypowe. Lepiej raz wybrać bezpieczniejszą ścieżkę niż później poprawiać dokumenty i tracić tygodnie na korespondencję z urzędem. Następny krok to komplet papierów, bez których żadna z tych dróg nie ruszy.

Jakie dokumenty przygotowuję zanim złożę wniosek

Najwięcej opóźnień widzę nie przez „trudny urząd”, tylko przez brak jednego załącznika. Dlatego zanim składam wniosek, kompletuję dokumenty w trzech paczkach: planistycznej, projektowej i technicznej. To właśnie tutaj inwestorzy najczęściej tracą czas, bo projekt jest zamówiony, ale formalnie nie ma jeszcze na czym go oprzeć.

Dokumenty planistyczne

  • MPZP - miejscowy plan zagospodarowania przestrzennego, czyli podstawowy dokument pokazujący, co można zbudować na działce.
  • WZ - decyzja o warunkach zabudowy, potrzebna wtedy, gdy dla terenu nie obowiązuje plan miejscowy.
  • Wypis i wyrys - przydatne, gdy urząd albo projektant potrzebują oficjalnego potwierdzenia zapisów planu.

Dokumenty projektowe

  • Mapa do celów projektowych - zamawiana u geodety, bez niej projektant nie pracuje na wiarygodnym podkładzie.
  • Projekt zagospodarowania działki - pokazuje usytuowanie domu, dojazd, media i powiązanie budynku z terenem.
  • Projekt architektoniczno-budowlany - opisuje sam budynek, jego układ i rozwiązania techniczne.

Przeczytaj również: Wskaźnik zabudowy działki - Ile domu naprawdę zmieścisz na gruncie?

Dokumenty techniczne i prawne

  • Oświadczenie o prawie do dysponowania nieruchomością - potwierdza, że masz tytuł prawny pozwalający prowadzić budowę.
  • Badania geotechniczne - nie zawsze są obowiązkowe, ale bardzo często oszczędzają późniejszych korekt fundamentów.
  • Warunki przyłączenia mediów - szczególnie prądu i wody, bo bez nich budowa robi się organizacyjnie trudniejsza.
  • Uzgodnienia i opinie - potrzebne tam, gdzie działka albo inwestycja wchodzą w dodatkowe reżimy prawne.

Ja nie kupowałbym działki pod dom bez sprawdzenia planu i dostępu do drogi. To najtańszy audyt, a jednocześnie ten, który oszczędza najwięcej pieniędzy. Kiedy mam już komplet dokumentów, składanie wniosku staje się formalnością, a nie loterią. I właśnie wtedy pojawia się pytanie, co dzieje się po wejściu papierów do urzędu.

Co dzieje się po złożeniu dokumentów

Sam wniosek to tylko pierwszy etap kontaktu z urzędem. W praktyce najważniejsze są dwie rzeczy: kompletność załączników i to, czy inwestycja nie zahacza o dodatkowe przepisy, na przykład ochronę konserwatorską, środowiskową albo wodną. Jeśli coś jest niejasne, urząd zwykle nie „domyśla się” intencji inwestora, tylko wzywa do uzupełnienia.

  • Przy pozwoleniu na budowę urząd wydaje decyzję, a budowa rusza po jej ostateczności.
  • Przy zgłoszeniu z projektem czekasz na ewentualny sprzeciw organu.
  • Jeśli dokumenty są niepełne, urząd wezwie do uzupełnienia i termin się wydłuży.
  • W 2026 roku wiele spraw można złożyć elektronicznie przez rządowy system wniosków budowlanych.
  • Warto pilnować, czy działka nie wymaga dodatkowych decyzji, bo sam projekt domu nie załatwia wszystkiego.
Dobrze pamiętać też o terminie ważności decyzji. Pozwolenie na budowę wygasa, jeśli nie rozpoczniesz robót w ciągu 3 lat od jego ostateczności albo przerwiesz budowę na dłużej niż 3 lata. To jeden z tych przepisów, które rzadko interesują inwestora na starcie, a później potrafią boleśnie zaskoczyć.

Kiedy wniosek jest już przyjęty, nie ma sensu czekać biernie. Wtedy trzeba wejść w etap przygotowania placu budowy i osób odpowiedzialnych za realizację.

Zanim ekipa wejdzie na działkę, trzeba jeszcze zamknąć kilka obowiązków

Na tym etapie wiele osób myśli, że „najgorsze już za nimi”. Tymczasem właśnie tutaj pojawiają się ostatnie formalności, które decydują o tym, czy budowa ruszy zgodnie z prawem i bez nerwowego nadrabiania braków. W standardowej budowie jednorodzinnej nie wystarczy mieć projektu i decyzji - trzeba jeszcze dobrze przygotować sam start robót.

  • Kierownik budowy - odpowiada za prowadzenie robót i ich zgodność z projektem oraz przepisami.
  • Dziennik budowy - papierowy albo elektroniczny; bez niego trudno prawidłowo dokumentować przebieg robót.
  • Zawiadomienie o rozpoczęciu robót - do nadzoru budowlanego i projektanta sprawującego nadzór.
  • Geodeta - wytycza budynek w terenie, żeby fundamenty nie wylądowały „na oko”.
  • Tablica informacyjna i zabezpieczenie terenu - obowiązek, który inwestorzy często odkładają na później, a nie powinni.

Przy uproszczonym domu do 70 m² zakres obowiązków może wyglądać inaczej, ale to nie oznacza braku odpowiedzialności. Jeśli inwestor rezygnuje z kierownika budowy, sam przejmuje ciężar organizacji i bezpieczeństwa, więc ta oszczędność nie zawsze jest realną oszczędnością. Z tego miejsca już tylko krok do błędów, które najczęściej wydłużają start inwestycji.

Najczęstsze błędy, które opóźniają start bardziej niż sam urząd

  • Zakup działki bez sprawdzenia planu - brzmi banalnie, ale potem okazuje się, że dach, wysokość lub linia zabudowy nie pasują do zamierzenia.
  • Zamawianie projektu przed mapą i badaniami gruntu - architekt może pracować koncepcyjnie, ale finalne opracowanie i tak musi oprzeć się na realnych danych z terenu.
  • Brak weryfikacji dostępu do drogi - bez tego nawet świetnie zaprojektowany dom może utknąć na etapie formalnym.
  • Traktowanie zgłoszenia jak „szybszego pozwolenia” - jeśli inwestycja nie mieści się w ustawowych warunkach, organ to wyłapie.
  • Składanie niekompletnych dokumentów - każdy brak oznacza wezwanie do uzupełnienia i przesunięcie terminu.
  • Ignorowanie dodatkowych decyzji - środowiskowych, konserwatorskich albo związanych z uzbrojeniem terenu.

Najczęściej przegrywa nie ten, kto ma gorszy projekt, tylko ten, kto zbyt późno sprawdza formalne ograniczenia działki. Dlatego na końcu zostawiam prosty plan działania, który w praktyce porządkuje cały proces.

Mój prosty plan na pierwsze 30 dni przed budową

Gdybym miał zaczynać od zera, zrobiłbym to w takiej kolejności: najpierw weryfikacja działki, potem decyzja planistyczna, następnie dokumentacja projektowa i dopiero na końcu wybór procedury w urzędzie. Taka kolejność zwykle oszczędza najwięcej czasu, bo eliminuje poprawki zanim staną się kosztowne. Na rynku podwrocławskim to szczególnie ważne, bo działki różnią się nie tylko ceną, ale i stopniem gotowości formalnej.

  1. Sprawdzam księgę wieczystą, dostęp do drogi i zapisy planistyczne dla działki.
  2. Ustalam, czy obowiązuje MPZP, a jeśli nie, czy trzeba wystąpić o warunki zabudowy.
  3. Zamawiam mapę do celów projektowych i, jeśli teren budzi wątpliwości, badania geotechniczne.
  4. Uzgadniam z projektantem zakres dokumentacji i wybieram właściwą ścieżkę: pozwolenie albo zgłoszenie.
  5. Po złożeniu dokumentów przygotowuję kierownika budowy, dziennik i zawiadomienie o starcie robót.

Jeśli chcesz działać rozsądnie, nie zaczynaj od wyboru koloru elewacji ani nawet od samego projektu. Najpierw sprawdź, czy działka faktycznie pozwala zbudować dom, a dopiero potem składaj dokumenty. W budowie domu to właśnie formalny porządek na starcie najczęściej decyduje o tym, czy inwestycja ruszy płynnie, czy utknie na kilka tygodni w jednym brakującym załączniku.

FAQ - Najczęstsze pytania

Wybór zależy od specyfiki projektu. Pozwolenie daje większą pewność przy skomplikowanych inwestycjach, natomiast zgłoszenie z projektem pozwala na szybszy start robót, o ile obszar oddziaływania domu mieści się w całości na działce.

Kluczowe dokumenty to projekt budowlany, mapa do celów projektowych, oświadczenie o prawie do dysponowania nieruchomością oraz wypis z planu miejscowego (MPZP) lub decyzja o warunkach zabudowy (WZ).

W uproszczonej procedurze dla domów do 70 m2 można zrezygnować z kierownika budowy, jednak wtedy to inwestor przejmuje pełną odpowiedzialność za bezpieczeństwo na placu budowy oraz zgodność realizacji z przepisami.

Decyzja o pozwoleniu na budowę wygasa, jeśli budowa nie rozpocznie się w ciągu 3 lat od dnia, w którym stała się ostateczna, lub jeśli prace zostaną przerwane na okres dłuższy niż 3 lata.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0
rating-outline
rating-outline
rating-outline
rating-outline
rating-outline

Tagi

od czego zacząć budowę domu formalności
/
formalności przed budową domu
/
dokumenty potrzebne do budowy domu
/
pozwolenie na budowę czy zgłoszenie
/
formalności przed budową domu krok po kroku
Autor Tymon Krajewski
Tymon Krajewski
Jestem Tymon Krajewski, analitykiem rynku nieruchomości z wieloletnim doświadczeniem w analizie inwestycji oraz projektowaniu wnętrz. Od ponad pięciu lat zgłębiam tajniki rynku nieruchomości, co pozwoliło mi na zdobycie szczegółowej wiedzy na temat aktualnych trendów oraz najlepszych praktyk w tej dziedzinie. Moim celem jest dostarczanie czytelnikom rzetelnych informacji, które pomogą im podejmować świadome decyzje inwestycyjne. Specjalizuję się w obiektywnej analizie danych oraz w przedstawianiu złożonych zagadnień w przystępny sposób. Wierzę, że każdy, kto planuje inwestycje w nieruchomości, zasługuje na dostęp do klarownych i aktualnych informacji. Dlatego dokładam wszelkich starań, aby moje artykuły były nie tylko informacyjne, ale również angażujące i łatwe do zrozumienia. Moim priorytetem jest budowanie zaufania wśród czytelników poprzez dostarczanie dokładnych i sprawdzonych treści. Regularnie aktualizuję swoje wiadomości, aby zapewnić, że moje analizy odzwierciedlają najnowsze zmiany na rynku. Wierzę, że dzięki mojemu zaangażowaniu, każdy inwestor znajdzie w moich publikacjach wartościowe wsparcie w swoich działaniach na rynku nieruchomości we Wrocławiu.
